灵璧县电力设施布局国土空间专项规划(2021-2035年)

文章来源:灵璧县自然资源和规划局 浏览量: 发表时间:2023-01-24 16:00 责任编辑:自然资源和规划局政务公开

1、编制背景及目的

电力设施是支持城乡发展的重大公共基础设施,加快城乡电网建设是全面建成小康社会、促进经济社会协调发展的重要基础工作。近年来,电力设施建设用地由于缺乏规划控制,造成选址困难等问题,已成为制约电网建设的重要因素,直接影响电力保障体系的建设进程。

随着灵璧县社会经济和城镇化的快速发展,用电量和负荷密度将增加,这就给新建变电站、电力线路选址、选路径带来的困难日益突出,如果上述问题在规划阶段不加以妥善解决,势必将影响电力设施建设的顺利进行,将严重制约城市的发展。

基于优先规划保障原则,依据规划加强电力设施建设用地和线路廊道的空间规划控制,节约用地,优化电网结构,保证供电设施安全经济运行,加快城市建设,提高人民生活水平。

建立国土空间规划体系,是党中央、国务院作出的重大部署,强化了规划的权威性和刚性约束,实现了“多规合一”。根据国家电网有限公司《关于配合做好国土空间规划有关工作的通知》(国家电网发展〔2019〕600号)文件要求,确保将各级电网规划切实纳入国土空间规划,为电网项目有效落地奠定基础。

2、规划范围及内容

规划范围为灵璧县全域。

本次规划对象重点是对规划范围内的110千伏及以上变电站布点及电力通道进行规划布局。

3、规划期限

本次规划建设项目规划基期年是2021年,主要规划灵璧县全县域内“十四五”期间各等级变电站建设项目,同时与在编国土空间规划衔接,展望到2035年各等级变电站建设项目规划情况。因此本次规划期为2021~2035年。其中以2021年为基期年,2025年为近期规划目标年,2035年为远期规划目标年。

4、电力负荷预测

本次规划充分考虑未来灵璧县的社会经济发展目标和发展规划,通过最大利用小时数法、空间负荷密度法和弹性系数法,相互校核确定2025年灵璧县最大负荷达到54.3万千瓦,2030灵璧县最大负荷达到89.80万千瓦2035年灵璧县最大负荷达到104.24万千瓦。

5、变电站布局

1)500千伏变电站布局

本次规划共布设1座500千伏变电站,为灵泗变。该站为新增变电站,规划容量为300万千伏安。

2)220千伏变电站布局

根据用电负荷预测,本次规划范围内未来将拥有220千伏变电站5座,其中现状2座,规划新增3座,合计容量为180万千伏安。

3)110千伏变电站布局

根据用电负荷预测,本次规划范围未来将拥有110千伏变电站21座,均为公用变电站。其中保留6座现状变电站,扩容1座现状变电站,新增14座,合计容量为192.15万千伏安。

6、电力通道规划

1)500千伏电力线通道规划

本次规划500千伏电力线按照《宿州“十四五”电网规划》要求,未来灵泗变建设后,形成灵泗变—埇桥变、灵泗变—香涧变四回500千伏电力线通道。500千伏充分利用现状通道、高速公路廊道等,尽量避免跨越城乡房屋建筑,并减少城市内部环境景观的影响。

2)220千伏电力线通道规划

本次规划3座220千伏电力线充分利用现状已有通道,根据地表、地貌特点,沿河渠、绿化带、道路架设,路径选择宜短捷、顺直、减少同水渠、道路的交叉,有条件时宜与其他高压线路走廊集中架设,以便节约用地。

3)110千伏电力线通道规划

本次规划范围内110千伏变电站均有220千伏变电站提供电源。110千伏电力通道充分利用现状已有通道,选择适合110千伏电力线路建设的道路及其沿线绿化带作为110千伏电力线的廊道。电力线建设在城市重要区域、沿城市重要廊道等按地埋形式布设,其余地区按架空形式布设。

7、附图

——近期110千伏及以上电力设施规划图

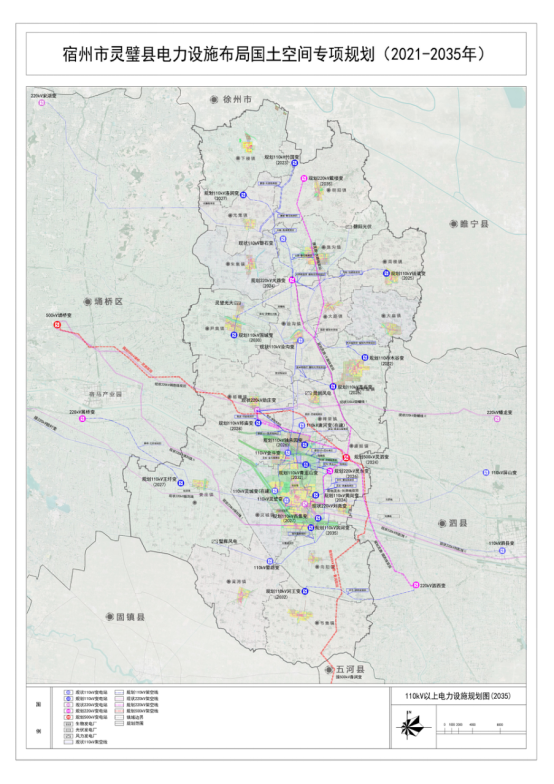

——远期110千伏及以上电力设施规划图
