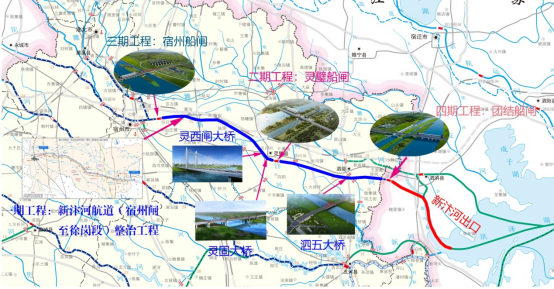

一、项目概况
新汴河航道综合整治工程是省“十三五”重点水运建设项目,工程起自宿州市宿县闸,经灵璧县、泗县到团结闸,按IV级航道标准建设,概算总投资约31亿元,全长约:95.1km,2018年开工建设,计划2023年完工。其中,灵璧段全长约30km,主要工程量为:灵璧船闸工程、75万方航道疏浚、1.5km护坡护岸及航标工程、改造碍航桥梁两座(钟灵大桥、迎宾大桥),总投资约:12亿元。其中,灵璧船闸工程位于灵璧县节制闸南侧,按IV级航道标准设计,500吨级兼顾1000吨级,闸室尺度为240×23×4.5米(长×宽×门槛水深),原位改建外环路大桥。主要工程量为:新建船闸、外环路大桥改建、上下游引航道等,开工日期2019年6月6日,计划完工日期2021年8月6日,计划工期26个月,工程合同总造价2.985亿元(含暂定金额2000万元)。
二、参建单位
灵璧船闸各参建单位:
建设单位:安徽省宿州港航投资有限公司
设计单位:安徽省交通勘察设计院有限公司
施工单位:安徽省路港工程有限责任公司
监理单位:浙江港湾工程项目管理有限公司
质量安全监督单位:安徽省交通建设工程质量监督局
三、灵璧船闸工程进展情况
船闸主体:闸室墙身完成93%、闸首工程完成100%;
外环路大桥:下部结构全部完成、预制箱梁完成27片、主桥变截面连续箱梁完成70%;
上下游引航道:上下游引航道完成15%。
总产值:2.78亿(2000万暂列金额),截至11月完成产值1.7亿元。计划2021年5月进行预交工,按照原定工期完成工程建设。
